• 事关兖州站!扩能改造迎来阶段性大捷!!
  • 资讯类型:本地楼市  /  发布时间:2025-09-26  /  浏览:5883 次  /

9月9日至11日,济南维管段紧抓铁路运输间隙,在三天时间内精准利用3个120分钟施工天窗,统筹推进兖州北站扩能改造工程。此次工程采取“双线作战”模式,全力配合中铁十局开展接触网改造Ⅲ级施工、兖州北变电所高压室改造,双方协同攻坚、高效作业,在确保京沪线运输秩序不受影响的前提下,圆满完成全部既定任务,为兖州北站后续运能提升筑牢根基。


兖州北站作为山东省第二大货运车站,它不仅是中国铁路济南局集团有限公司管辖下的一等站,作为京沪线与新石线的关键交汇点,是鲁西南地区核心铁路货运枢纽,承担着多方向货物列车编组、解体及货运中转等重要任务,对区域经济发展具有重要支撑作用。



精密筹备

以万全之策应对“短天窗、高强度”挑战



此次施工任务艰巨、标准严苛,不仅要实现接触网与变电配合施工同步推进,更需在每个仅120分钟的天窗内高效完成高强度作业,对施工组织、安全管控、多方联动提出极高要求。

人力统筹,专业集结:济南维管段提前精准调配力量,一方面从各车间抽调变电专业精干36人,配合变电所高压室改造;另一方面,统筹290人次接触网专业技术力量,科学划分为7个车梯组、7个人工组,明确配合中铁十局开展接触网关键作业,形成“分工明确、协同高效”的作战矩阵,确保天窗开启即能快速投入作业。

工料预制,细节先行:为最大程度压缩现场作业时间,变电施工侧提前对母排煨弯、预制及隔离开关数据测量等关键环节进行复核,确保现场安装“零等待”;接触网配合作业前,济南维管段与中铁十局提前对接施工方案,详细规划支柱拆除、组立及软横跨架设等配合流程,备齐汽车吊、轨道车、车梯等各类辅助设备并提前调试到位,为每个天窗的高效推进打下坚实基础。


安全前置,筑牢防线:针对高空作业、大型设备使用等关键环节,济南维管段同步强化安全防护体系,累计设置50个地线组、40个现场盯控组,执行全程全覆盖盯控制度,尤其在接触网配合作业中,与中铁十局明确安全监护责任划分,以“零差错”标准严守安全关卡,确保每个天窗的120分钟里,安全与效率并行。



奋战一线

双线并进,120分钟内跑出施工“加速度”



三天里,面对每个仅有120分钟的紧张天窗,参建人员分秒必争、昼夜衔接,接触网与变电配合作业齐头并进,在有限时间内高效推进各项任务。


变电:120分钟焕新高压室核心设备

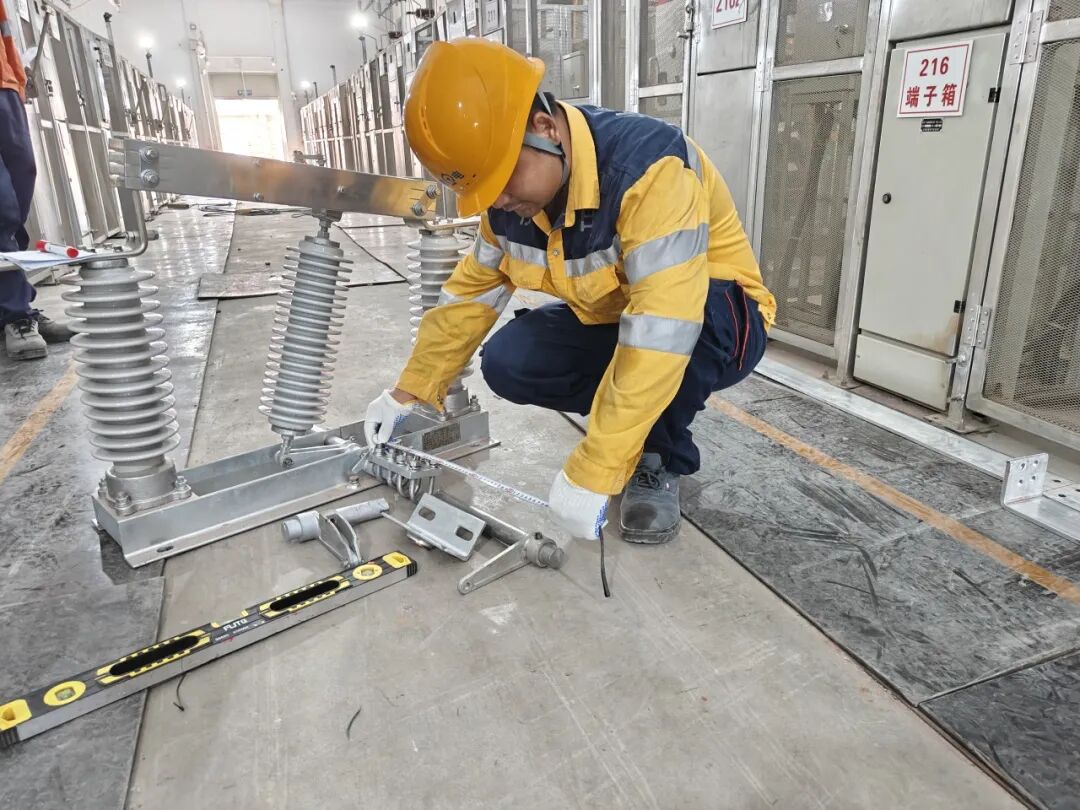

兖州北变电所高压室改造现场:利用短暂的三个120分钟天窗,快速更换断路器4台、隔离开关5台,高效完成60米母排的更换与刷漆,同时精准开展断路器接线调整、静触指调试等细节工作。每一项操作都严格遵循标准、衔接紧密,在短暂时间内实现设备性能焕新,为变电所安全稳定运行注入新动能。


接触网:120分钟助力设备安全效能提升

接触网施工区域,接触网团队与中铁十局紧密配合、分工协作,在每个天窗内高效推进两项关键任务:一方面配合开展接触网关键设备检修,协助完成28台分段绝缘器、1处关节式分相、2处器件式分相、1处隔离开关及13处线岔的深度检修,同步参与97处供电线检查、9处拉出值调整及138个绝缘子清扫,全面助力消除设备隐患;另一方面配合推进站场结构优化,协助拆除12棵既有支柱、组立60棵新支柱,参与架设23组软横跨与1组硬横跨,配合安装7台隔离开关,在紧凑的天窗时间里,高效完成各项配合任务,助力接触网设备运行稳定性大幅提升。



硕果累累

为运能提升奠定坚实基础



随着9月11日最后一个120分钟施工天窗的结束,济南维管段配合中铁十局完成的兖州北站接触网维修升级任务,以及兖州北变电所高压室改造任务均安全、优质、高效完成。

此次施工,不仅在极短的天窗时间内全面消除了设备潜在隐患,实现接触网设备安全性能与变电所供电可靠性的双重提升。改造后的兖州北站,设备运行稳定性显著增强,为后续增开列车、提升运能提供了可靠保障。

来源:泉城维管



免责声明:本站文章内容仅供参考,不构成投资建议,本站转载此文出于传递信息之目的,并不意味着赞同其观点或证实其描述。如本网站内容涉及版权问题,请原作者持相应版权证明与本网站联系;凡原创稿件不经同意不得转载;欢迎爆料/提供新闻线索请联系小编。





帮助说明 | 法律声明 | 关于我们 | 收费标准 | 联系我们 | 留言咨询
公安备案号:37088202000099,兖州房产网  邮编:273500
微信:zcfcwcn , www.0537yz.com 网站法律顾问:王莹律师
网站客服QQ:2291920258 (咨询、信息发布) 违法不良信息举报电话:0537-6229376 举报邮箱:ytzwgk@ji.shandong.cn
浙ICP备18050007号-27
回顶部
